中国核电2022年一季度累计商运发电量470.34亿千瓦时,同比增长15.52%
中国核电(601985.SH)发布公告,截止2022年3月31日,公司核电控股在运机组25台,装机容量2371.00万千瓦;控股在建项目机组6台,装机容量635.30万千瓦;控股核准机组一台,装机容量127.40万千瓦。公司新能源控股在运装机容量887.33万千瓦,包括风电263.47万千瓦、光伏623.86万千瓦;控股在建装机容量206.50万千瓦,包括风电27万千瓦,光伏179.50万千瓦。截至2022年3月31日,公司2022年一季度累计商运发电量470.34亿千瓦时,同比增长15.52%;上网电量444.42亿千瓦时,同比增长16.56%。
中广核电力第一季度总上网电量约462.02亿千瓦时 同比增长1.31%
4月6日,中广核电力(01816.HK)发布公告称,2022年1月至3月份,集团运营管理的核电机组总发电量约为490.59亿千瓦时,较去年同期增长1.25%。总上网电量约为462.02亿千瓦时,较去年同期增长1.31%。
2022年第一季度,集团按计划完成了岭澳2号机组、红沿河3号机组、阳江2号机组和6号机组、防城港2号机组及宁德4号机组的年度换料大修,并开始红沿河1号机组的年度换料大修。截至2022年3月31日,集团已按计划完成6个机组换料大修。2022年第二季度,除继续完成红沿河1号机组的年度换料大修外,集团计划开展6个换料大修。

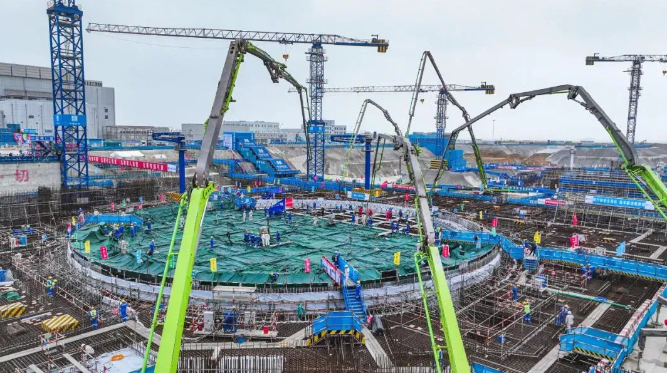

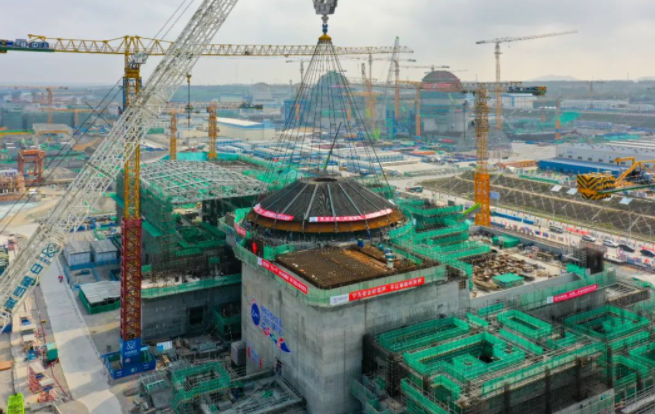

截至2022年3月31日,集团共管理7台在建核电机组(包括公司控股股东委托公司管理的在建核电机组),两台处于调试阶段,两台处于设备安装阶段,3台处于土建施工阶段。
